Ремонт квартиры перед сдачей в аренду и после переезда: как уложиться в сжатые сроки

Чтобы уложиться в минимальный срок, сначала фиксируют дедлайн и сценарий: инвестиционный ремонт, сдача в аренду или переезд «под себя». Затем сокращают объём. В большинстве квартир на вторичном рынке достаточно косметического ремонта, а капитальный нужен при аварийных коммуникациях или серьёзных дефектах. Срок помогают удержать пустая квартира, заранее доставленные материалы, один ответственный исполнитель и регулярный контроль графика, например через личный кабинет платформы Zetta Home. Точный срок можно назвать только после осмотра квартиры. Ниже приведены ориентировочные диапазоны для разных сценариев.

Пять принципов сжатого ремонта:

  • дедлайн и сценарий фиксируют до расчёта сметы;
  • работы делят на три группы: критичные, косметические и те, которые можно отложить;
  • утверждают единый перечень работ и не меняют его после старта без необходимости;
  • материалы заказывают до первого дня работ;
  • график проверяют каждую неделю.

Единое техническое задание делает предложения подрядчиков сопоставимыми по цене и сроку. Объём работ различается для инвестора, арендодателя и владельца, который переезжает сам. Основные различия показаны в таблице.

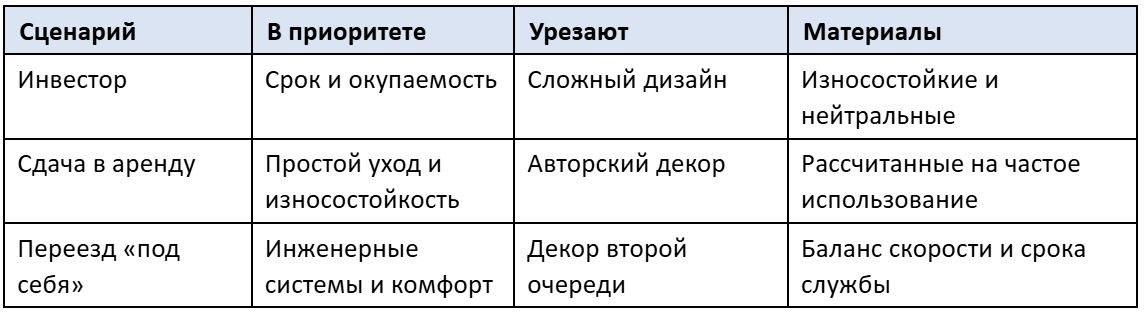

Три сценария: инвестор, сдача в аренду, переезд «под себя»

Объём и материалы зависят от сценария. Инвестору и арендодателю важны срок и износостойкость, а при переезде «под себя» на первый план выходит комфорт. При жёстком дедлайне декор сокращают в первую очередь.

Общий принцип: сначала приводят в порядок инженерные системы и обеспечивают безопасность, а декор планируют на оставшееся время.

Почему нельзя копировать ремонт «как для себя» на аренду

Выраженные личные предпочтения могут сузить круг арендаторов. Слишком дорогой ремонт под сдачу способен увеличить срок окупаемости и не всегда повышает арендную ставку.

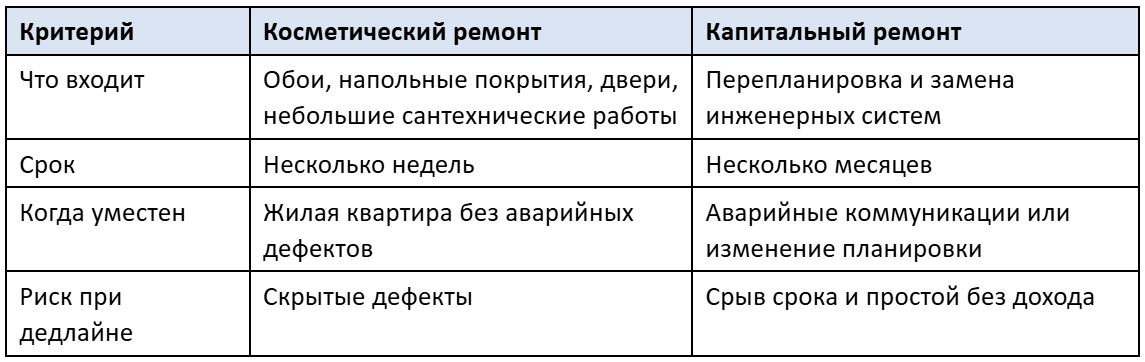

Косметический или капитальный ремонт: что выбрать при сжатых сроках?

При дедлайне переезда или сдачи в аренду в большинстве квартир на вторичном рынке достаточно косметического ремонта с проверкой инженерных систем. Капитальный ремонт нужен, когда коммуникации в аварийном состоянии или основания не позволяют выполнить чистовую отделку без серьёзной подготовки.

Критерий простой: аварийные коммуникации и серьёзные дефекты требуют капитального ремонта. При исправных конструкциях и инженерных системах обычно достаточно косметического.

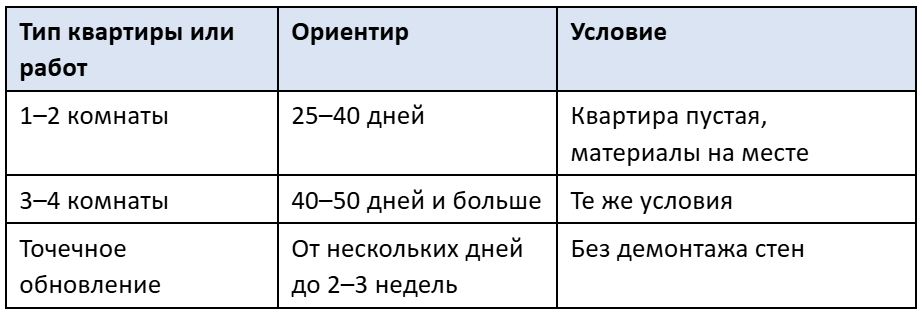

Сколько длится косметический ремонт: рыночные ориентиры

Косметический ремонт однокомнатной или двухкомнатной квартиры часто занимает 25-40 дней, а трёхкомнатной и более просторной: 40-50 дней и дольше. Такие сроки возможны, если квартира пустая, а материалы уже находятся на объекте. Это рыночные ориентиры: точный срок подрядчик определяет после осмотра.

Ремонт вторичного жилья со скрытыми дефектами обычно занимает больше времени, чем работы в новостройке. Мебель и вещи в квартире также замедляют процесс. Обещание «сделаем за 21 день» без осмотра не стоит воспринимать как надёжный срок.

Как сократить сроки без потери качества?

Срок сокращается, если убрать простои из-за ожидания материалов, смены бригад и переделок, вызванных размытым техническим заданием.

  1. Объём фиксируют письменно до старта.
  2. Материалы завозят на объект заранее.
  3. Отделку выбирают простую, без сложных потолков.
  4. Где позволяет основание, кладут замковый пол и монтируют натяжной потолок: это сокращает срок по сравнению со стяжкой и мокрой штукатуркой.
  5. За объект отвечает один исполнитель с общим планом работ.
  6. Решения не меняют на ходу после старта.

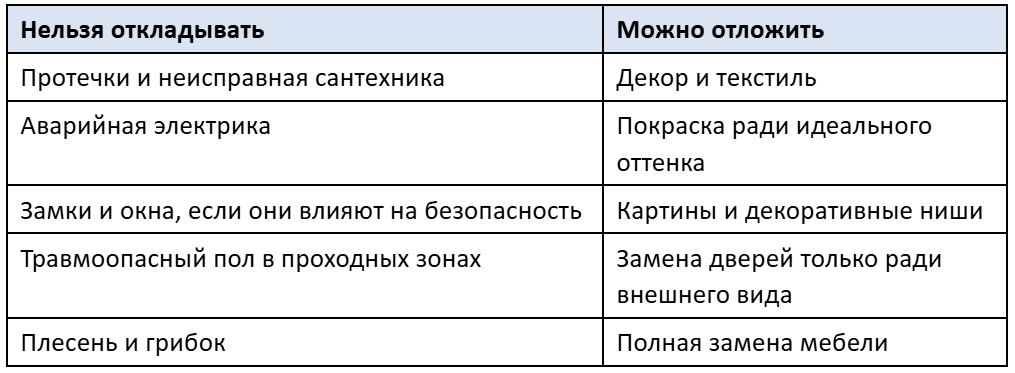

Что можно отложить, а что нельзя при жёстком дедлайне

При жёстком дедлайне в первую очередь обеспечивают безопасность и работоспособность квартиры: водоснабжение, канализацию, электрику и исправные замки.

Сначала обеспечивают безопасность и работоспособность квартиры. Декор можно завершить позже.

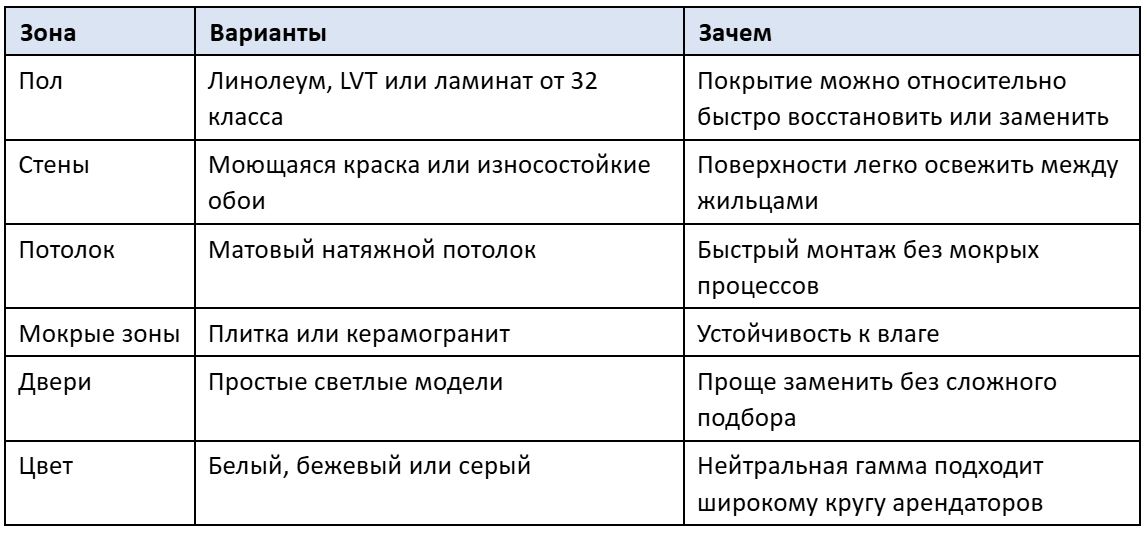

Какие материалы выбирать, если квартира пойдёт в аренду

Для аренды выбирают износостойкие, моющиеся и доступные по цене покрытия, которые можно ремонтировать локально. Слишком дешёвые материалы без указанного класса износа быстро теряют вид, поэтому их приходится чаще менять.

Trade-off: износостойкость и скорость

Заказной материал с долгим сроком поставки задерживает график: для дедлайна выбирают складские позиции, класс износа 32-33 дешевле, чем сорванная дата выхода на аренду.

На чём не экономить даже при сжатых сроках

Экономия на сантехнике, стояках и электрике может привести к аварии и повторному ремонту. Такие расходы окажутся выше стоимости качественной базовой комплектации.

  • трубы и смесители: протечка обходится дороже первоначальной покупки качественной сантехники;
  • электрика и щиток: старая проводка под нагрузкой новой техники повышает риск замыкания;
  • вентиляция: без неё в санузле появляется плесень;
  • входная дверь и замки: базовая безопасность не подлежит экономии.

Сколько стоит «быстрая» косметика в Москве в 2026 году (ориентиры)

По открытым рыночным оценкам, косметический ремонт с материалами в Москве в 2026 году стоит примерно 13-30 тысяч рублей за квадратный метр. Разброс зависит от состава работ. Для однокомнатной квартиры площадью около 40 м² встречаются суммы примерно 0,5-0,7 миллиона рублей, а при насыщенной комплектации: от миллиона. Это общий рыночный фон: точную стоимость определяют после осмотра конкретной квартиры.

Типичные ошибки, когда «надо было ещё вчера»

Основные ошибки: избыточный объём, выбор материалов только по низкой цене, ремонт «как для себя» под сдачу и старт без технического задания.

  1. Капитальный ремонт «на всякий случай» там, где хватило бы косметического, может привести к потере дохода от аренды на срок от одного до трёх месяцев.
  2. Выбор материалов только по цене: покрытия быстро теряют вид, появляются царапины и пятна.
  3. Класс ремонта не соответствует дому: дорогая отделка в бюджетном доме не всегда повышает арендную ставку.
  4. Несколько бригад на объекте без общей координации.
  5. Старт без запаса материалов.
  6. Обещание «сделаем за N дней» без осмотра повышает риск срыва срока.

Как контролировать сроки: график, фото, план-факт

Срок контролируют не только звонками прорабу, а сопоставлением плана и факта: единое техническое задание, этапы с датами, фотофиксация выполнения и видимые отклонения.

Единое техническое задание задаёт одинаковый объём для всех подрядчиков, поэтому предложения можно сравнивать. При конкурентном сборе предложений, например через аукцион на платформе Zetta Home, цену оценивают вместе со сроком. В личном кабинете видны график, фотоотчёты и отклонения план-факта, поэтому заказчику не нужно находиться на объекте каждый день. За соблюдение сроков отвечает выбранный подрядчик по договору. Платформа отвечает за прозрачность процесса и соблюдение рамок технического задания в пределах своих обязательств.

Чек-лист: 10 шагов до сдачи в аренду или заезда после ремонта

Перед публикацией объявления или заездом проверяют инженерные системы, чистоту, комплектацию и безопасность.

  1. Зафиксировать сценарий и дедлайн.
  2. Разделить работы на критичные, косметические и те, которые можно отложить.
  3. Выбрать объём: косметический ремонт или точечные капитальные работы.
  4. Составить техническое задание, смету и график.
  5. Завезти материалы на объект.
  6. Провести работы в правильном порядке: сначала грязные, затем чистовые.
  7. Проверить водоснабжение, канализацию и электрику под нагрузкой.
  8. Для аренды провести уборку, устранить запахи и убрать личные вещи.
  9. Установить минимально необходимую комплектацию для аренды или подготовить вещи к заезду.
  10. Сделать фотографии, подписать акт и передать ключи.

FAQ

Как подготовить квартиру к переезду с минимальными сроками ремонта?

Дедлайн и сценарий фиксируют заранее, а объём сокращают до необходимого. Обычно достаточно косметического ремонта.

Косметический или капитальный ремонт перед сдачей в аренду?

Косметики достаточно при исправной инженерии. Капремонт при авариях в коммуникациях.

Сколько длится косметический ремонт однушки или двушки?

Около 25-40 дней при пустой квартире и материалах на месте.

Какие материалы лучше для квартиры под аренду?

Ламинат от 32 класса износа или LVT на пол, моющаяся краска на стены, натяжной потолок.

Что можно не делать, если срок горит?

Декор и полную замену мебели можно отложить, если в квартире есть необходимый минимум. Сантехнику и электрику откладывать нельзя.

Сколько стоит косметический ремонт в Москве в 2026 году?

Примерно 13-30 тысяч рублей за метр с материалами. Точную сумму определяют после осмотра квартиры.

Чем ремонт под аренду отличается от ремонта «под себя»?

Для аренды важна износостойкость. При переезде «под себя» на первый план выходит комфорт.

Как контролировать сроки, если нет времени быть на объекте каждый день?

Через единое техническое задание и личный кабинет с фотоотчётами, например в модели Zetta Home.

Итог

При жёстком дедлайне разумно собрать сопоставимые предложения подрядчиков по одному техническому заданию и сравнить цену вместе со сроком. Затем объект ведут по графику с сопоставлением плана и факта, как в модели Zetta Home. Работы выполняет выбранный подрядчик по договору.
